부산항 신항 사업추진 현황 - 정부사업 사업내용을 포함하는 표
구분 사업내용 비고

01. 방 파 제

사업기간 : 1997. 10. ~ 2002. 12.(62개월)

사 업 량 : 방파제 1.49 ㎞ , 작업부두 600 m

사 업 비 : 1,275억원

준 공 : 2002. 12. 24

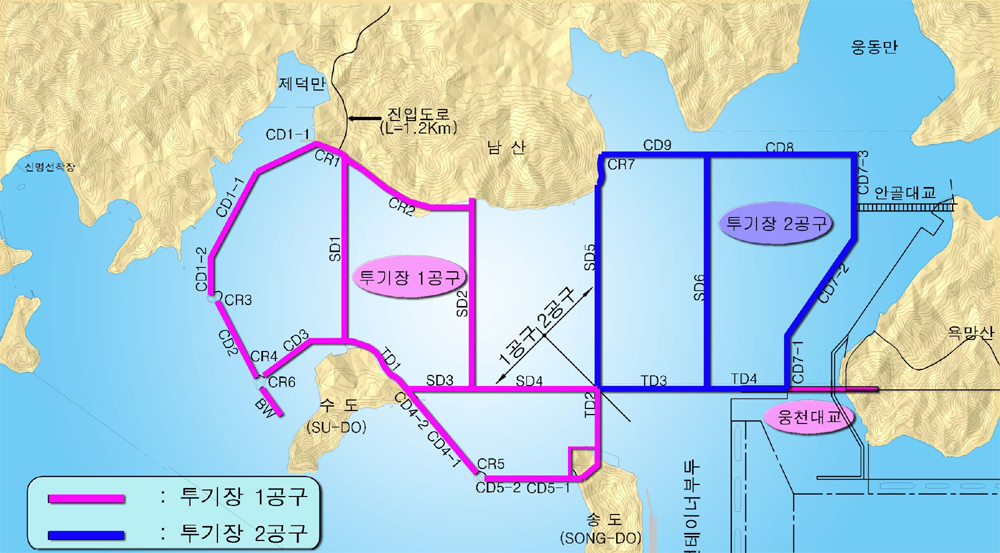

02. 준설토투기장1공구

사업기간 : 2000. 5. ~ 2004. 11.(54개월)

사 업 량 : 호안 9,004m, 방파제 230m, 교량 930m, 도로2,686m

사 업 비 : 2,635억원

준 공 : 2004. 11. 30

03. 준설토투기장2공구

사업기간 : 1999. 9. ~ 2004. 4.(55개월)

사 업 량 : 호안 7.399m, 도로225m

사 업 비 : 2,458억원

준 공 : 2004. 4. 26

04. 진입도로

사업기간 : 2002 12. ~ 2005. 12.(36개월)

사 업 량 : 진입도로 3,76㎞, 임항도로 0.46㎞

사 업 비 : 1,117억원

준 공 : 2005. 12. 27

05. 154KV전력인입

사업기간 : 2004 3. ~2005. 7.(16개월)

사 업 량 : 인입선로 3.375㎞

사 업 비 : 113억원

준 공 : 2005. 7. 18

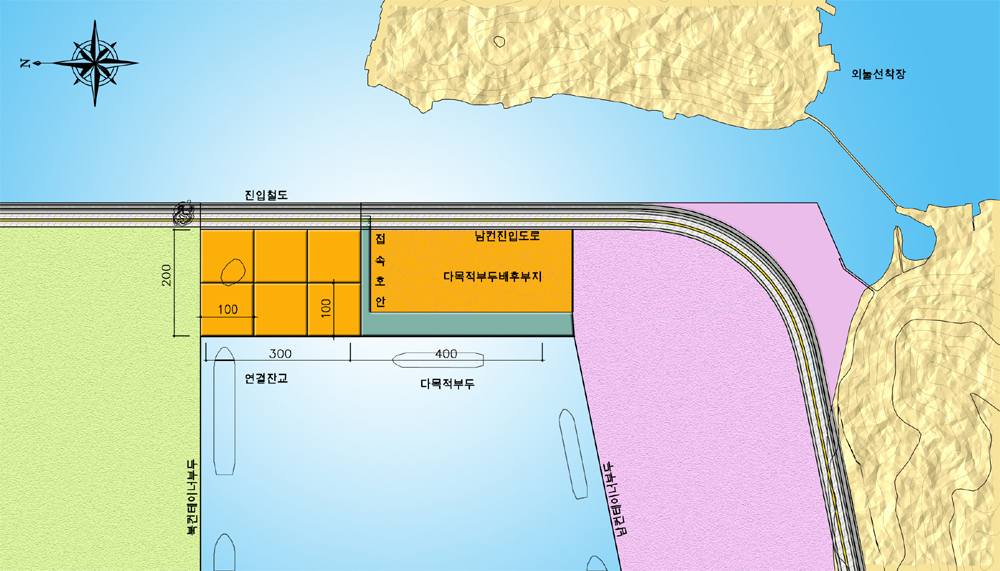

06. 연결잔교 및 다목적부두

사업기간 : 2002. 12. ~ 2007. 3.(51개월)

사 업 량 : 연결잔교300m, 다목적부두400m

사 업 비 : 862억원

준 공 : 2007. 3. 27

07. 견마교

사업기간 : 2004. 7. ~ 2008. 5.(47개월)

사 업 량 : 도로 280m(교량 145m, 접속도로 135m)

사 업 비 : 220억원

준 공 : 2008. 5. 7

08. 남 『컨』 부두2-2단계 하부

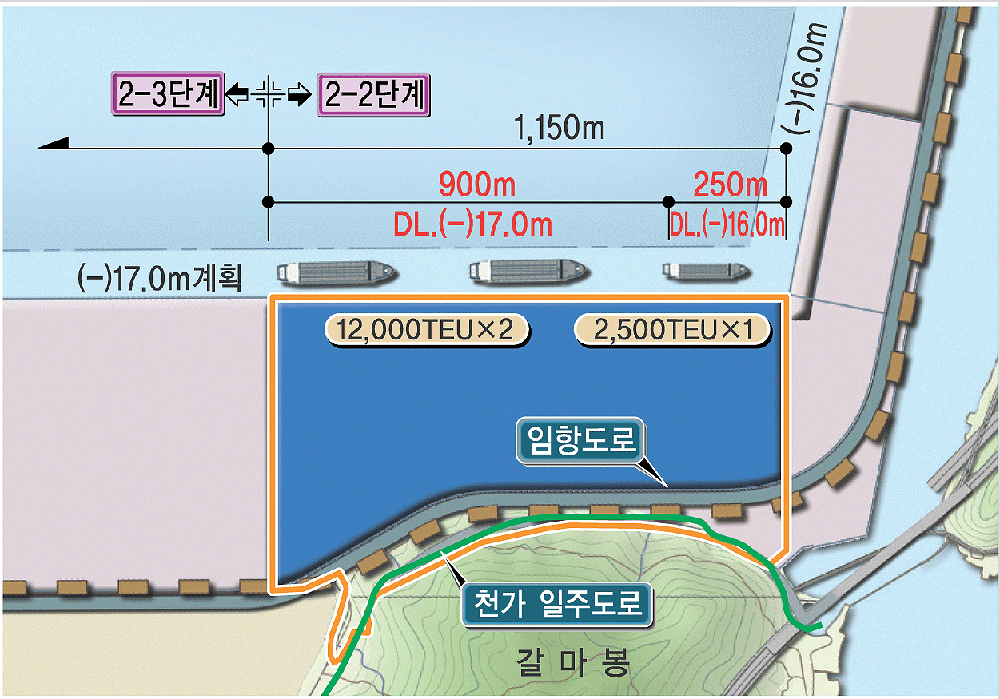

사업기간 : 2004. 12. ~ 2009. 4.(52개월)

사 업 량 : 안벽 1.150m(4선석, 수심(-)17m)

사 업 비 : 2,514억원

준 공 : 2009. 4. 24

09. 다목적부두 배후부지

사업기간 : 2004. 7. ~ 2009. 5.(58개월)

사 업 량 : 부지조성 177천㎡, 도로 1.2㎞

사 업 비 : 653억원

준 공 : 2009. 5. 8

10. 진입철도

사업기간 : 2004. 12. ~ 2009. 6.(53개월)

사 업 량 : 철도 2.9㎞

사 업 비 : 1,179억원

준 공 : 2009. 6. 4

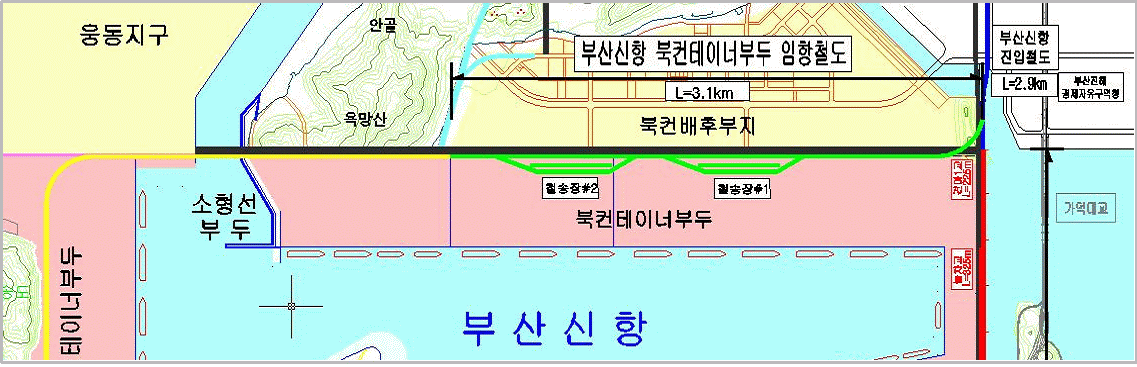

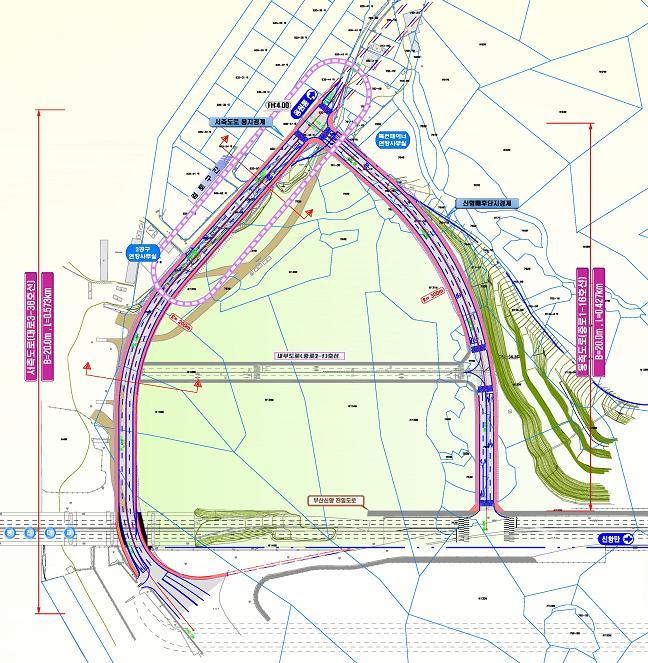

11. 북 『컨』 부두 임항도로

사업기간 : 2005. 8. ~ 2009. 5.(46개월)

사 업 량 : 도로 4.4㎞

사 업 비 : 125억원

준 공 : 2009. 5. 18

12. 남 『컨』 부두 배후지 (준설토 투기장1공구)

사업기간 : 2005. 12. ~ 2009. 6.(42개월)

사 업 량 : 호안 2.7㎞(외곽호안 1,042m, 내부가호안 1,617m)

사 업 비 : 1,108억원

준 공 : 2009. 6. 25

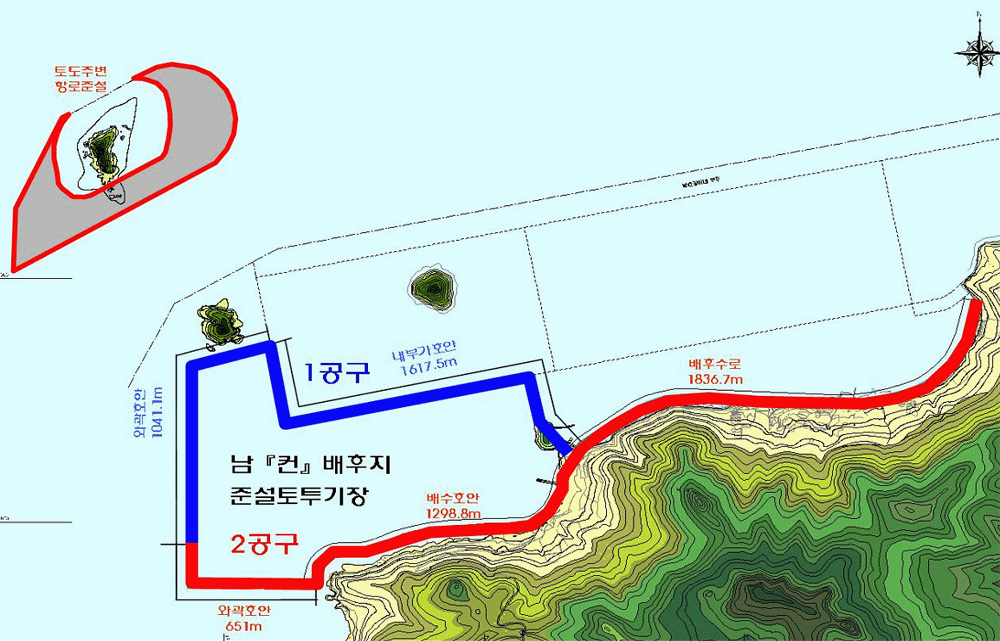

13. 남『컨』부두 배후지 (준설토 투기장 2공구)

사업기간 : 2005. 12. ~ 2011. 12.(69개월)

사 업 량 : 호안 1.9㎞(외곽호안 651m, 배수호안 1,298m)

사 업 비 : 974억원

준 공 : 2011.12.19

14. 북 『컨』 부두 임항철도

사업기간 : 2008. 2. ~ 2010. 9.(31개월)

사 업 량 : 철도 3.1㎞, 철송장 1식

사 업 비 : 22.318억원

준 공 : 2010. 9. 30

15. 웅동 투기장 증고

사업기간 : 2010. 5. ~ 2011. 4.(11개월)

사 업 량 : 투기장 증고 1.5m, 투기장 체절 100m

사 업 비 : 27억원

준 공 : 2011. 4. 15

16. 항로준설 1단계

사업기간 : 2003. 10. ~ 2011. 7.(93개월)

사 업 량 : 항로준설 60백만㎥(암준설 92천㎥ 포함)

사 업 비 : 1,833억원

준 공 : 2011. 7. 19

17. 남 『컨』 부두 임항철도

사업기간 : 2009. 10. ~ 2012. 10.(36개월)

사 업 량 : 철도 4.2㎞, 철송장 1식

사 업 비 : 421억원

준 공 : 2012. 10. 10

18. 안골대교

사업기간 : 2010. 2. ~ 2014. 2.(48개월)

사 업 량 : 도로 3.21㎞(교량 765m, 접속도록 2.4㎞)

사 업 비 : 1,472억원

준 공 : 2014. 2. 17.

19. 방파제 보강

사업기간 : 2009. 7. ~ 2013. 7.(48개월)

사 업 량 : 방파제보강 12.7㎞(동방파제 600m, 서방파제 670m)

사 업 비 : 692억원

준 공 : 2013. 7 . 22.

20. 웅동 배후단지 조성(1단계)

사업기간 : 2009. 6. ~ 2014. 5.(59개월)

사 업 량 : 배후단지 조성 249만㎡

사 업 비 : 5,346억원(정부 50%, BPA 50%)

준 공 : 2014. 5. 4.

21. 웅동 준설토 투기장(1, 2공구)

사업기간 : (1공구)2000. 5. ~ 2004. 11. / (2공구)1999. 9. ~ 2004. 4.

사 업 량 : (1공구)호안 89.4㎞, 웅천대교 9.3㎞, (2공구)호안 74.0㎞

사 업 비 : 5,228억원(1공구 1,829억원 / 2공구 2,459억원 / 웅천대교 940억원)

(1공구)2004. 11. 30. / (2공구) 2004. 4. 26.

22. 서 『컨』 준설토 투기장

사업기간 : 2009. 12. ~ 2012. 06.(30개월)

사 업 량 : 호안 2,485m, 연도제방 486m

사 업 비 : 906억원

준 공 : 2012. 06. 20

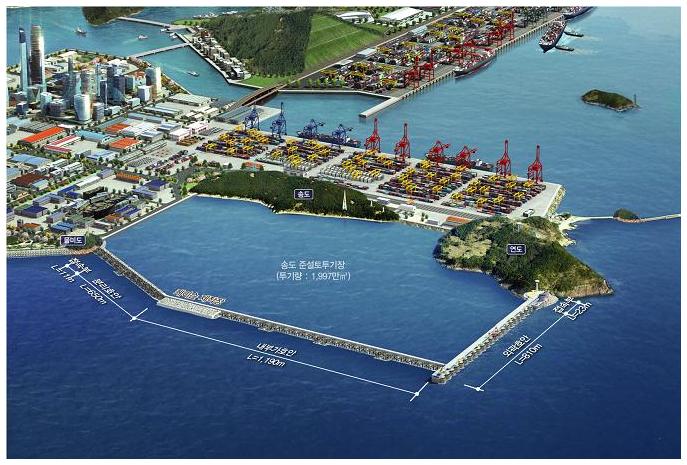

23. 송도 준설토 투기장

사업기간 : 2012. 6. ~ 2015. 4.(34개월)

사 업 량 : 외곽호안 810m, 내부가호안 11.9㎞, 분리호안 650m

사 업 비 : 1,231억원

준공 : 2015. 4. 14

24. 증심준설 1단계

사업기간 : 2012. 9. ~ 2013. 1.

사 업 량 : 준설 243만㎥

사 업 비 : 106억원

준공 : 2013. 1. 1.

25. 증심준설1-2단계

사업기간 : 2012. 9. ~ 2014. 4.

사 업 량 : 준설 205만㎥

사 업 비 : 113억원

준공 : 2014. 4. 7.

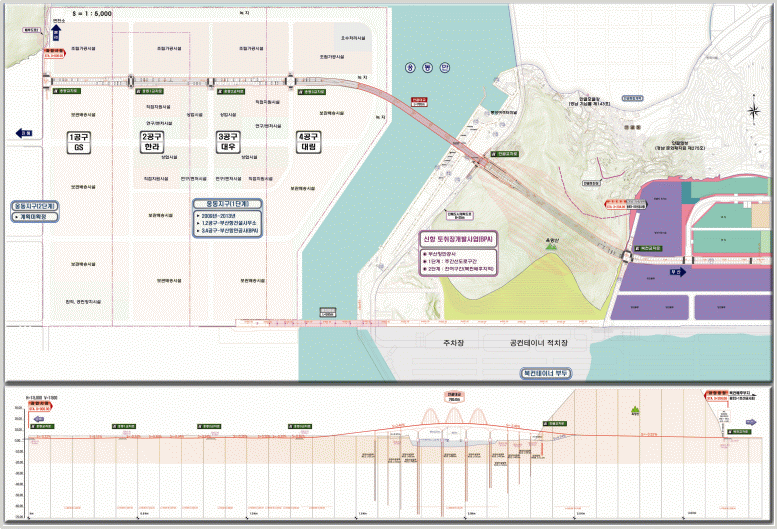

26. 북 『컨』 임항도로(5단계)

사업기간 : 2012. 7. ~ 2013. 12.-타절준공(재착공 2015. 4. ~ 2016. 3.)

사 업 량 : 임항도로 0.9㎞

사 업 비 : 32억원

준공 : 2013. 12. 26.

27. 토도 제거공사

사업기간 : 2017. 11. ~ 2020. 4.

사 업 량 : 토도 제거 1식

사 업 비 : 3,031억원

2017년까지 투자 : 39,878억원

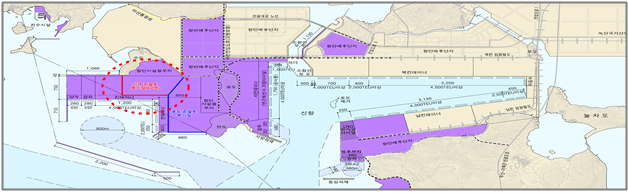

28. 신규 준설토 투기장(2구역)호안축조 공사

사업기간 : 2017. 2. ~ 2020. 6.

사 업 량 : 호안 1.6㎞ 조성

사 업 비 : 3,031억원

2017년까지 투자 : 779억원

29. 남『컨』 배후단지 조성공사(1공구)

사업기간 : 2016. 1. ~ 2021. 7.

사 업 량 : 배후단지 42만㎡ 조성

사 업 비 : 1,295억원

2017년까지 투자 : 469억원

30. 서『컨』(1단계) 항만배후단지 조성공사

사업기간 : 2013. 8. ~ 2018. 12.

사 업 량 : 배후단지 50만㎡ 조성

사 업 비 : 691억원

2017년까지 투자 : 561억원

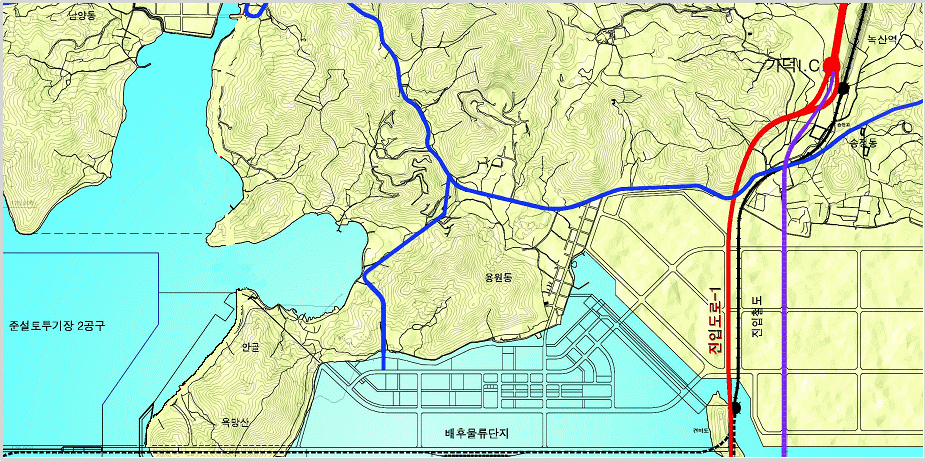

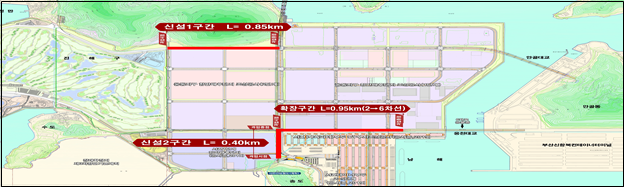

31. 서『컨』 진입도로 공사

사업기간 : 2017. 10. ~ 2020. 10.

사 업 량 : 도로 2.27㎞

사 업 비 : 269억원

2017년까지 투자 : 36억원
